Avhengigheter

I Holte Fremdriftsplan har vi 4 ulike typer avhengigheter, og tre ulike avhengighetsmoduser tilgjengelig, i tillegg til en oppholdsfunksjon. Avhengighetene kan brukes for å smidigjøre planleggingen av prosjektet, samt tilpassing av planen i etterkant. I denne artikkelen vil du lære om hvordan de ulike avhengighetene og modusene fungerer, og hvordan du kan bruke dem for å optimalisere planleggingen din.

Avhengighetstyper

Du kan opprette fire ulike avhengigheter i Holte Fremdriftsplan, disse kan enkelt opprettes ved bruk av klikk og dra i gantt diagrammet. Ønsker du å opprette ferdig til start drar du fra sirkelen bak oppgave A til sirkelen før oppgave B. Hvordan de ulike avhengighetstypene oppfører seg vil variere basert på hvilke avhengighetsmodus som er valgt i prosjektet.

Ferdig til start

Dette er trolig den mest brukte avhengigheten vi har, ved bruk av denne sier man at jeg må bli ferdig med oppgave A før jeg kan begynne med oppgave B. F.eks må veggen bygges før den kan males.

I praksis betyr dette at startdato på oppgave B må være etter sluttdato for oppgave A. Hvis oppgave A blir utsatt eller forlenget vil også startdato på oppgave B forskyves.

Ferdig til ferdig

Ved bruk av denne sier man at oppgave B ikke kan ferdigstilles før oppgave A er ferdig. Et eksempel på dette er at huset ikke er ferdig før både innvendig og utvendig er ferdigstilt.

Start til start

Ved bruk av denne sier man at oppgave B ikke kan starte før oppgave A er startet. Et eksempel på dette er at stillaset må begynne å settes opp før fasadearbeidet kan begynne, men begge kan pågå samtidig i ulike deler av bygget.

Start til ferdig

Ved bruk av denne sier man at oppgave B ikke kan fullføres før oppgave A er startet. Eksempelvis må Veggene males før listverk kan ferdigstilles, da listene ikke skal overmales.

Avhengighetsmoduser

Vi har tre forskjellige avhengighetsmoduser du kan velge mellom Streng, Fleksibel og Visuell. Dette er en prosjektspesifikk innstilling, så her kan hver bruker velge det som passer dem best. Denne innstillingen kan også endres når som helst ved å klikke på tannhjulet oppe til høyre i fremdriftsplanen. De ulike modusene er beskrevet under.

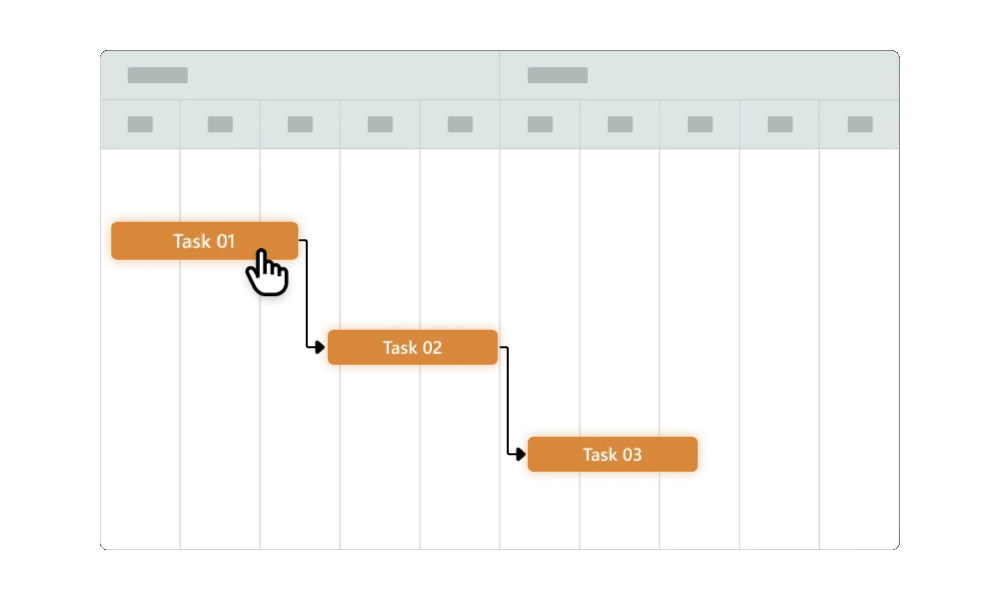

Presis

Denne modusen vil alltid foreslå den mest effektive veien til mål, dvs at hvis oppgave A er ferdig på mandag begynner oppgave B på tirsdag. Hvis du ønsker et opphold mellom objektene i planen må du bruke oppholdsfunksjonaliteten. (Du kan lese mer om opphold lenger ned i artikkelen)

Med denne modusen fungerer avhengighetstypene du leste om over slik:

  • Ferdig til ferdig
    • Sluttdato for oppgave B er lik sluttdato for oppgave A
  • Ferdig til Start
    • Startdato for oppgave B er rett etter oppgave A
  • Start til start
    • Startdato for oppgave B er lik startdato for oppgave A
  • Start til ferdig
    • Start for oppgave B er lik sluttdato for oppgave A

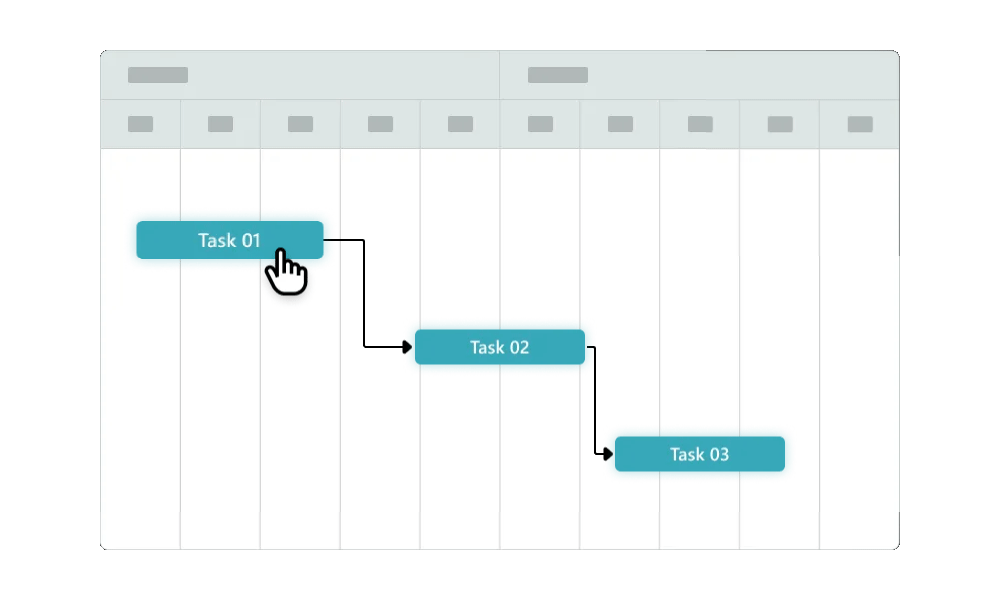

Fleksibel

Denne modusen vil sørge for at du ikke har overlapp på objektene med avhengigheter. Dvs at hvis oppgave A er ferdig på mandag  må oppgave B begynne senere enn mandag. Fremdriftsplanen vil foreslå tirsdag, men du står fritt til å flytte start dato som du ønsker så lenge det er senere enn sluttdato på oppgave A.

Med denne modusen fungerer avhengighetstypene slik:

  • Ferdig til ferdig
    • Sluttdato for oppgave B må være lik eller senere enn sluttdato for oppgave A
  • Ferdig til start
    • Startdato for oppgave B  må være senere enn sluttdato for oppgave A
  • Start til start
    • Startdato for oppgave B må være lik eller senere enn startdato for oppgave A
  • Start til ferdig
    • Start for oppgave B må være lik eller før sluttdato for oppgave A

Visuell:

Ved bruk av denne modusen vil ingenting flytte på seg basert på avhengigheter. Dvs at alt må flyttes og plasseres manuelt, men du kan fremdeles opprette avhengigheter som et verktøy for å visualisere stegene i planen din.

Med denne modusen vil ikke de ulike avhengighetstypene ha noe funksjonalitet knyttet til seg.

Opphold

Noen ganger kan det være behov for et opphold mellom oppgavene i planen din, dette kan være f.eks tørketid på fundament eller maling før man kan begynne på neste steg. Dette kan defineres på avhengighetsnivå i fremdriftsplanen. I «Fleksibel» eller «Visuell» modus kan du enkelt opprette dette ved å dra neste oppgave videre frem i tid.

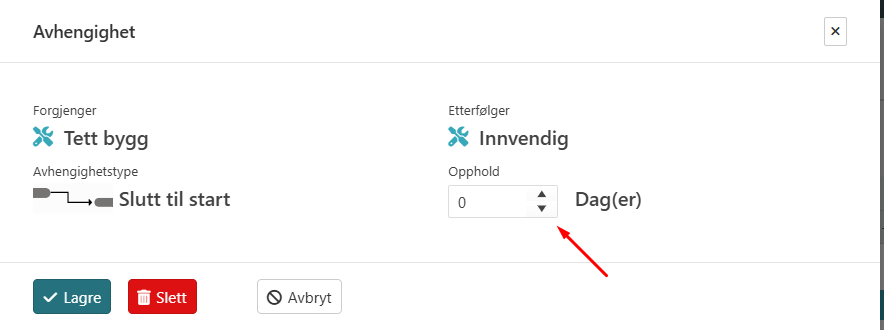

Hvis du benytter presis modus defineres dette på avhengighetsnivå. Når du klikker på en avhengighet får du opp et lite vindu hvor du kan angi hvor mange dagers opphold du ønsker, her kan du skrive positive og negative tall. Skriv inn ønsket antall dager og klikk lagre, planen vil oppdatere seg automatisk.
